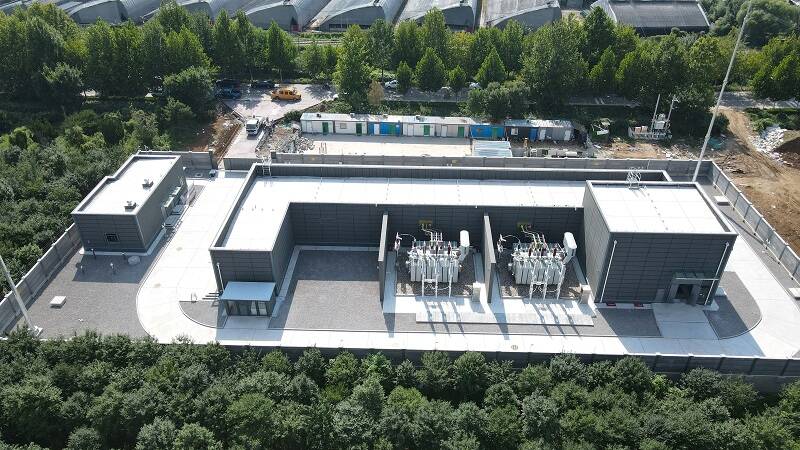

8月25日,110千伏迟家变电站冲击送电成功,潍坊青州迟家110千伏输变电工程顺利投产送电。

该项目是2022年青州市政府“十大民生实事”,总投资6606万元,2022年9月开工建设,项目投产后,新增变电容量126MW,新增10千伏出线间隔28回,有效解决35千伏龙塘站重过载问题,优化110千伏后寺站供电区域,提高该区域的供电能力和供电可靠性,满足弥河镇北部、黄楼南部精密铸造、特色农业、花卉繁育等产业用电需求。为保障工程早投产达效,青州公司以“四个确保”为目标,推进工程顺利实施。
一是超前谋划确保依法开工。市县一体提前部署权证手续办理,安排专人积极与政府相关部门的沟通联系,精心准备工程规划许可等手续办理,全市率先在电力项目中落实工程临时用地要求,发挥青州市政企协同平台高效运转优势,实践采用全人员、全天候、全节点的手续办理“三全”工作法,用时13天取得临时用地批复,确保了工程依法提前开工。
二是细化管理确保质量优质。落实施工管理责任,在前期策划、培训、实施阶段,按照标准工艺、强制性条文、质量防治通病等要求,开展施工单位、项目部、作业层班组技术交底,实行质量样板管理制、隐蔽工程旁站录影制。
三是强化督导确保安全可控。安全管理以“两种角色到位”为主线,坚持“以人为本,关键在人”的安全管控原则,加强风险识别与现场督导,聚焦现场作业人员“学懂弄通上手”, 聚焦管理人员“工地办公,现场办公”,切实做到三类现场作业人员、两类管理人员“角色到位”,现场风险管控实现100%。
四是优化作业方式确保建设高效。在线路工程中应用三维点云模型技术,实现了改接方式直观展示、交跨距离实际可查、施工作业仿真模拟、组织方案优化推演等功能,为停电改接、立体交跨施工、树障隐患处理带来全新思路,为下一步输电线路建设提供了更快速、更高效和更科学的手段。
110千伏迟家变电站是青州第20座110千伏变电站。截至目前,青州电网已建成以±800千伏特高压换流站为依托,1座500千伏变电站为主要电源点,4座220千伏变电站为枢纽,35座110千伏和35千伏变电站为辐射,网络覆盖城乡每个角落、迈步特高压时代的坚强智能电网,为青州千年古城新崛起,谱写高质量发展新篇章提供强劲电力引擎。
