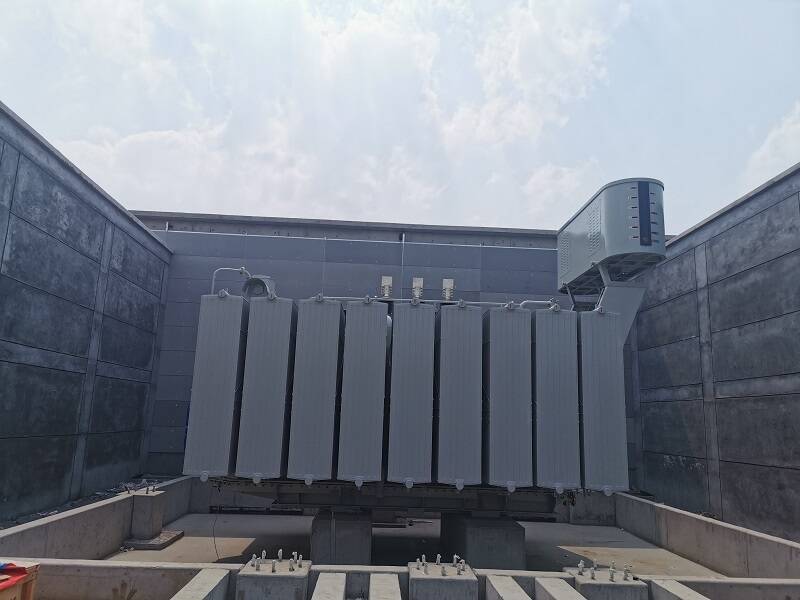

记者日前获悉,潍坊青州迟家110千伏变电站工程主变压器核实无误后落台,完成就位工作。至此,该变电站2台主变压器顺利完成就位,工程施工进入全面冲刺阶段。

该变电站位于弥河镇赵家村西南方,该区域主供电源为110千伏后寺站和35千伏龙塘站,工程于2022年9月23日开工,计划2023年9月21日投产,110千伏迟家变电站建成后,将会减轻110千伏后寺站和35千伏龙塘站的供电压力,满足青州弥河镇花卉种植及铸造企业用户的负荷增长需求,同时增强该区域的网架结构,提高供电可靠性和电能质量。

本工程是2022年青州十大民生工程之一。未来一个多月,110千伏迟家变电站将进入电气安装的高峰期,该变电站将全面开展主变附件、GIS设备、二次设备的安装、接线和调试等工作,争取工程提前投入运行,以安全、优质、高效、节约、环保、和谐为核心,实现青州电网又快又好发展,以企业服务社会、服务民生的理念助力青州经济更高发展。
