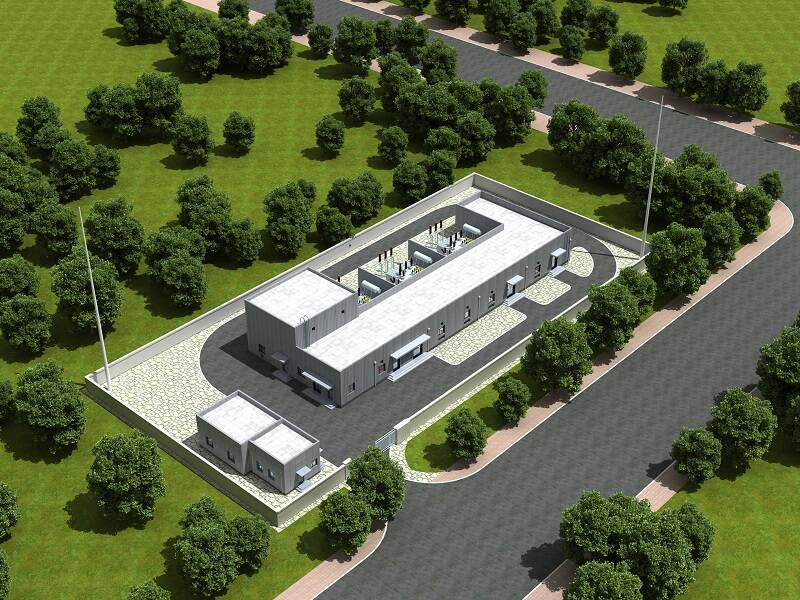

6月9日,菜园110千伏输变电工程变电工程土建、电气安装全部完工,进入调试验收阶段,本工程于2022年8月29日开工,计划2023年9月20日投产。110kV菜园站位于青州市荣利街和康圣路交叉口东北侧,为青州市规划的高新技术产业区。随着该区域进一步的开发建设和居民生活水平不断提升,用电负荷持续增长,该区域主供电源110千伏时代站和35千伏王母宫站已不能满足负荷增长需求,110kV菜园输变电工程,在割接时代站和王母宫站部分供电负荷后,将有效缓解电力供需矛盾。

为推进青州电力事业发展,坚守国有企业责任担当,工程从开工建设供电公司就积极加快建设速度,协调施工、物资等相关部门多次召开协调会议,确保在迎峰度夏前投产送电,缓解高新技术产业区用电负荷增长。工程将于6月底前进行停电改接,7月初完成投产送电。这是青州供电公司立足区域经济发展,为地方经济发展和居民生活用电做的又一件民生实事。
下一步,青州供电公司将进一步加强电网建设,优化电网结构,坚守国有企业责任担当,以更坚定的决心为青州经济发展提供可靠优质的电力能源保障。
