4月22日,潍坊青州菜园110千伏输变电工程完成跨越胶济客专K233+091处两侧跨越架绝缘防护网拆除,标志着历时八天的跨越铁路二级风险施工顺利完成。

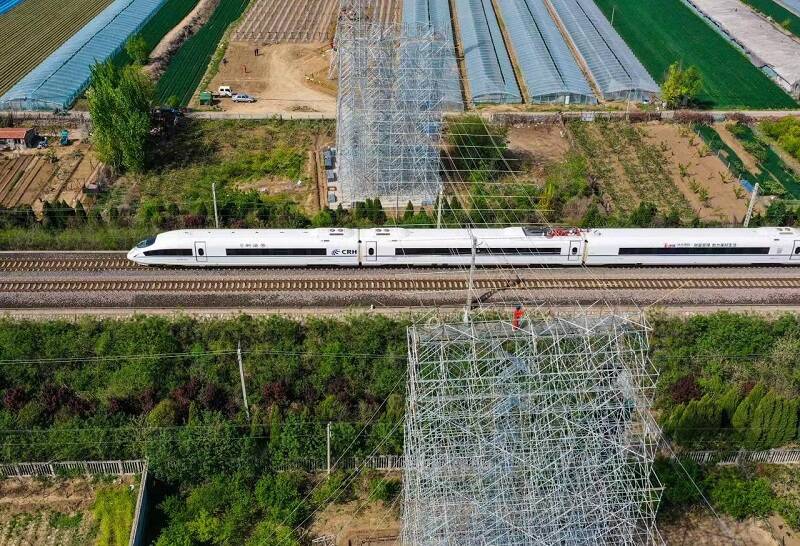

潍坊青州菜园110千伏输变电工程新建铁塔41基,线路全长6.15公里,跨越点在胶济客专K233+091处。跨越档采用“耐-直-耐”方式,跨越施工采取在胶济客专铁路南北两侧护栏外10米搭设2处承插型盘扣式钢管支架跨越架,通过无人机展放导引绳、采用可视化智能牵张放线工法开展张力放线的方式进行跨越施工。
针对本次跨越胶济客专铁路二基风险施工,青州公司提前组织各参建单位全面梳理,一是优化施工组织方案,本次跨越铁路施工方案通过省市县三级管理单位及专家审查,针对专家提出的意见多次进行修正完善,保证跨越铁路顺利进行。二是提前属地民事协调,提前组织人员对跨越塔基、牵张力场、跨越架平台及相应拉线坑位置进行民事协调,在铁路批准封网时间前全部完成场地协调任务。三是严格审查分包人员,从人员的安全准入、人员入场前的培训考试、施工方案的三级交底等方面对人员安全进行再梳理再培训,保证跨越施工期间施工人员安全。四是完善施工计划制定,针对跨越铁路手续办理周期长、多次组织铁路部门查勘现场,组织专人对接铁路,确保四月份完成铁路封网计划通过,并针对铁路窗口期临时缩短,及时优化调整施工计划,保证按时完成跨越铁路架线任务。五是强化现场过程管控,跨越施工开工前,组织安全管理及监督人员对安全工器具、施工机具进行再次检查,确保不合格的安全工具不能进入施工作业中,同时管理人员与施工人员采取同进同出作业管理、业主、监理、施工项目部相关人员全程到位监督,检查施工过程中人员施工安全行为,保证全过程人员安全。经过充分准备,跨越胶济客专铁路利用一天时间完成跨越段内导地线架设及附件安装。
本次跨胶济客专铁路的顺利完成,为线路工程全线贯通奠定了坚实基础。下一步,青州公司将配合各参建单位,加快推动潍坊青州菜园110千伏输变电工程后续相关工作,确保6月底具备投产送电条件。
